甘肃武威热电#2机组A级检修项目

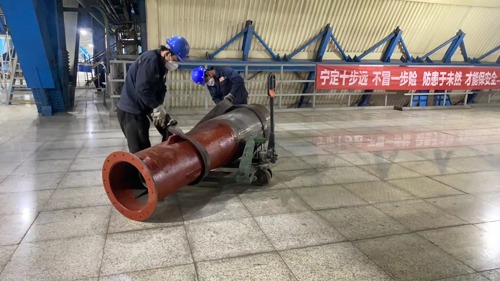

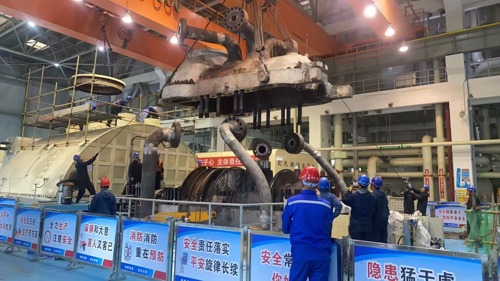

公司承揽的甘肃武威热电#2机组A级检修项目,主要涉及汽机、锅炉、灰硫、电气等专业缺陷处理以及部分技改项目。检修工期50天,2024年9月11日开工,至10月29日竣工,并于11月8日晚完成168小时试运行后正式移交甲方。共有五大专业280名工作人员参与此次A级检修任务。
